数据中心机房的搬迁通常有两种方式:一是业务中断。将老机房的设备停机后搬迁到新机房,再安装调试开通业务,一搬中断时间为24小时或48小时。其优点是节省投资,可充分利用原机房设备。二是业务不中断。在新机房新建一套单机系统,与老机房组成1+1的系统,老机房设备停机后,新机房的系统直接进行切换继续工作不影响业务。这种方式虽然业务不中断,但投资较大,需要在新机房先建好一套系统。
具体采用哪种方式需要根据自身的实际情况进行选择,本文主要针对第一种方式阐述。
1 搬迁前的准备
机房搬迁与新建工程的内容与要求不同:机房拆迁是在设备已经开通业务的情况下暂停业务进行拆迁,因此要求业务中断的时间越短越好,一般在晚上业务量最小的时候,将设备关机暂停业务,在尽量短的时间内搬迁到新的机房,安装调试后马上恢复业务。这要求中间环节不能出现任何问题。如果搬迁过程中出现设备损坏的情况,必须有备件替换,确保业务按时开通;对于新建工程,由于业务未开通,也就不存在业务中断的压力,其施工周期较长,施工中有设备硬件损坏,有充分的时间发运备件,调试中出现问题也有足够的时间去解决,可以在所有问题解决后再开通业务。
可见,机房搬迁的时间要求和技术要求都比较高,因此需要有一个经验丰富的专业化项目团队并做好充分的准备工作,才能保证拆迁工作的顺利实施和完成。
1.成立项目组。将参与搬迁的实施人员分成两大组,一组负责数据库,应用服务器设备的搬迁;另一组负责网络设备的搬迁。对于实施人员要求经验丰富,建议考虑有实施能力的系统集成商。
2.制定拆迁方案。此项工作非常重要,将直接关系到是否按时恢复业务。分组制订相关的搬迁方案和搬迁进度计划,各分组明确分工和负责人。要有风险应急预案。搬迁方案要经过会议讨论评审,再进行优化完善。搬迁方案需要遵循以下几个原则:
A、只搬迁设备,机柜和电缆不搬。
B、为了避免野蛮装卸,尽量不用物流的搬运工,让厂家的工程师搬运。
C、新机房提前布好电缆并准备备用电缆。
D、设备一般按1+1分为A,B两组,分别用不同的A,B车辆装运,可减少车辆和交通方面的风险。
E、各厂家必须提供人员保障并有应急备件解决方案。
F、技术方案所有细节都要考虑到,预先准备好配置脚本。
G、应急预案要考虑周全,各种有可能出现的意外情况(如某台设备损坏,车辆损坏,调试时网线不通等等),都考虑到并安排好相应的应对措施。[page] (1)新机房的准备:提前准备好新机房的各项安装条件。如:机柜,电缆,插座类型和数量。提前安装好机柜下面的承重板。搬迁需要安装的设备在设备的安装位置张贴相应的标签。检查搬迁的通道是否通畅,照明是否符合搬迁要求。
(2)老机房的准备:确定搬迁设备清单。明确其在老机房的机柜位置并张贴相应的标签。注意搬迁的通道是否畅通。
(3)车辆准备:准备至少2辆箱式货车,把要搬迁的设备按A、B设备分别装运,降低因运输产生的设备损坏的风险。提前确定搬迁车辆路线,尽量选用上下坡少的路段。并需要按搬迁时间段和路线图提前开车实地考察路况,如果是晚上要注意道路灯光情况。
(4)包装材料:提前准备好各设备相应的包装箱,泡沫,防静电袋等。并帖好标签。
(5)技术数据准备:搬迁前各设备配置数据备份,并分别拷贝存放到两台以上的电脑中,防止电脑故障数据丢失。
(6)备件:各厂家准备相关的备件解决方案,防止有应急备件需要。
(7)后勤准备:相关工具、手电筒、对讲机、宵夜点心,搬迁晚上临时休息的宾馆房间等。
总结其搬迁流程如图1所示。

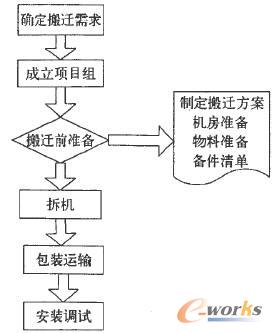

图1 搬迁流程
[page] 2 搬迁实施
搬迁实施的过程中,项目团队内的每个人都要对整体的搬迁方案的步骤与细节非常了解,做到分工明确,责任到人,场地要有统一的指挥。
搬迁必须按照预先制定的方案和操作步骤进行。任何人不可擅自操作,如在确认服务器关机后才可将网络设备关机,否则可能造成服务器的业务数据没有备份。有些设备有关机步骤,不可直接关闭电源。关机前如需要对数据进行最后一次备份。
按预先的分工,每组人员对相应的设备进行拆机。要确认拆机的设备没有错误、并按A、B设备分开放置。
搬迁出入机房要有专人进行资产登记,确保设备不会遗失。设备搬人新机房时需要再人库登记。
注意包装和装车,搬迁现场包装不会象出厂时那样严格,并且是带板运输,因此在搬运和装车时大设备不要叠放,以免损坏、发备,小设备最多叠放两台。设备装车时有专人看管,并对每件设备登记。设备装车要有技巧,因车辆刹车时设备受惯性作用会往前挤压,前部的压力会大,所以大设备放置在车辆的前部,小设备放置在后面。并且设备机箱的侧面朝向行车方向,使得机箱的侧面受力,而前后单板方向不会受力。
到货后先清点物料,搬人机房时再入库登记。
各设备进行安装上架和连线。按机柜逐个上电,首先检查各设备上电后状态,确认硬件正常。如硬件有故障,尽快排除故障,必要时更换备件。之后开始核对各交换机状态并联调。这时候要检查各设备的线缆是否连接正确,建议准备备用线缆。出现问题后直接用备用线缆,减少排查时间。网络要第一时间调通,并配合服务器调试和其他业务调试。网络设备调试完成后,可以利用等待服务器的空余时间整理线缆。业务开通后3天左右,现场要有相关技术人员在现场,便于发现问题及时处理。
机房的搬迁一般会持续十几个小时甚至更长的时间,因单位时间工作量大工作强度高,使得实施人员长时间处于疲劳状态,反应迟钝,很容易出错。因此搬迁前的准备是关键,要充分考虑到各环节的细节,并要有应急的预案,对各种可能出现的风险制定应对方法。实施过程中严格按照搬迁方案进行。
