2020-02-10 17:39:32 来源:能源圈
截至目前,乌东德大坝已有5个坝段浇筑到顶,累计浇筑混凝土257万立方米,大坝将于5月份全线浇筑到顶。这为2020年7月乌东德水电站首批机组安全准点发电打下坚实基础。这是三峡集团承担的巨型水电站项目春节期间连续施工、节后全面复工的一个缩影。
作为“西电东送”的骨干电源和促进国家能源结构调整的重大工程,乌东德、白鹤滩水电站是三峡集团在金沙江下游建设的四座巨型梯级水电站(即乌东德、白鹤滩、溪洛渡、向家坝)中的第一、二级,也是继三峡、溪洛渡之后,三峡集团同时投资开发和组织建设的第三、四座千万千瓦级巨型水电站。
其中,乌东德水电站安装有12台机组,总装机容量1020万千瓦。按照计划,乌东德大坝将于2020年5月全线浇筑到顶,2020年7月首批机组投产发电。据三峡集团介绍,今年春节期间,乌东德工地2000多名建设者奋战在一线,为实现按期发电目标全力拼搏,正按照2020年安全度汛和安全准点发电要求有序推进。

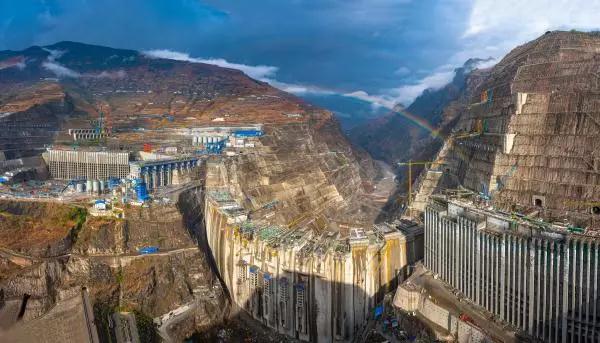

1月15日航拍的乌东德大坝蓄水形象 图源|三峡小微
白鹤滩水电站是仅次于三峡电站的中国第二大水电站,也是世界在建最大的水电站,电站安装有16台机组,总装机容量1600万千瓦。电站建设计划2020年实现下闸蓄水目标,2021年7月首批机组投产发电。2020年是白鹤滩水电站工程建设高峰年,春节期间, 5000名建设者坚守一线,全力推进工程建设,大坝工程、地下厂房、泄洪等关键线路施工正常,正按2020年蓄水验收计划安全有序推进。
建设中的白鹤滩水电站工程
2020年是乌东德、白鹤滩水电站建设的关键之年,工程建设任务繁重,突发的新冠肺炎疫情给工程建设带来巨大挑战。据了解,为满足疫情防控和工程建设双向要求,三峡集团乌东德、白鹤滩两个工程建设部通过与地方政府开展联防联控,采取封闭管理、返岗人员防控检查督导、成立应急处理工作组等措施,确保疫情防控工作不疏不漏。截至目前,乌东德、白鹤滩水电站施工区尚未发现确诊及疑似病例。三峡集团工程建设板块将继续瞄准乌东德、白鹤滩两座电站首批机组投产发电目标,统筹协调施工资源,全力推进工程建设,确保实现“零质量事故、零安全事故、零疫情报告”。
全力推动两座电站工程建设、安全准点实现首批机组投产发电目标,对于带动库区经济社会发展、推动新时代西部大开发、实现国民经济稳增长、决胜全面建成小康社会具有重要意义。
免责声明:本网站(http://www.ciotimes.com/)内容主要来自原创、合作媒体供稿和第三方投稿,凡在本网站出现的信息,均仅供参考。本网站将尽力确保所提供信息的准确性及可靠性,但不保证有关资料的准确性及可靠性,读者在使用前请进一步核实,并对任何自主决定的行为负责。本网站对有关资料所引致的错误、不确或遗漏,概不负任何法律责任。
本网站刊载的所有内容(包括但不仅限文字、图片、LOGO、音频、视频、软件、程序等)版权归原作者所有。任何单位或个人认为本网站中的内容可能涉嫌侵犯其知识产权或存在不实内容时,请及时通知本站,予以删除。
